第二研究所新棟建設の進捗について

着工から約5か月が経ち、工事はスケジュールどおり順調に進行中です。

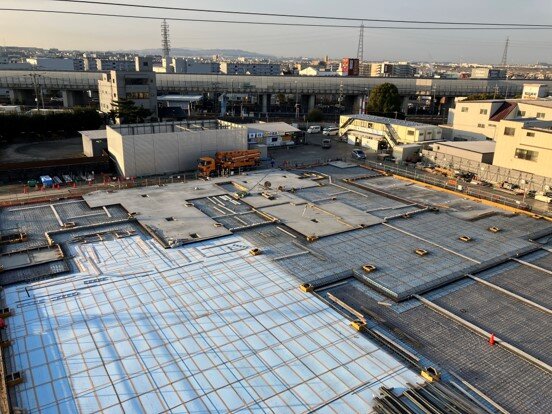

1月には基礎躯体築造が完了し、地盤改良工事および地上躯体工事が始まりました。

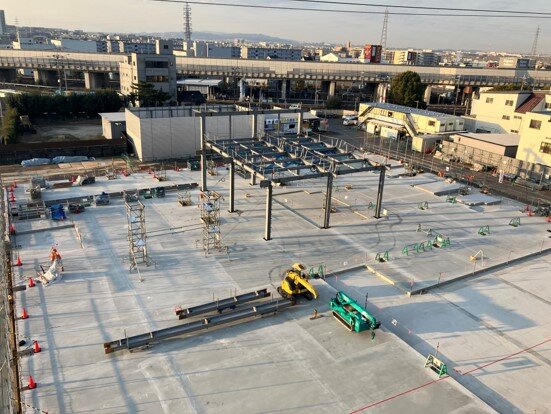

2月は若干雪の影響が見られたものの全体のスケジュールに遅れはなく、3月に入り現在は鉄骨建てが進行中です。この後は屋根・外壁工事が予定されています。

今後も現場の進捗状況をお届けいたします。
